طرح توجیهی نیروگاه خورشیدی (هزینه احداث + درآمد + دانلود فایل آماده) در ادامه به تحلیل هر یک از ظرفیت های احداث نیروگاه خورشیدی پرداخته ایم.
اگر قصد سرمایهگذاری در نیروگاه خورشیدی را دارید، مهمترین سؤال این است: با چه ظرفیتی وارد شویم و چقدر سرمایه نیاز داریم؟
هزینه احداث نیروگاه خورشیدی بسته به ظرفیت، از حدود چند صد میلیون تومان در مقیاسهای کوچک تا چند صد میلیارد تومان در پروژههای صنعتی متغیر است و دوره بازگشت سرمایه معمولاً بین ۲ تا ۴ سال برآورد میشود.
حالا نکته مهم اینجاست؛ انتخاب ظرفیت اشتباه میتواند باعث افزایش ریسک سرمایهگذاری یا کاهش سودآوری شود. به همین دلیل، در این صفحه مجموعهای از ۱۷ طرح توجیهی آماده نیروگاه خورشیدی در ظرفیتهای مختلف (از ۵ کیلووات تا ۱۰۰ مگاوات) ارائه شده تا بتوانید متناسب با بودجه و هدف خود، بهترین گزینه را انتخاب کنید.

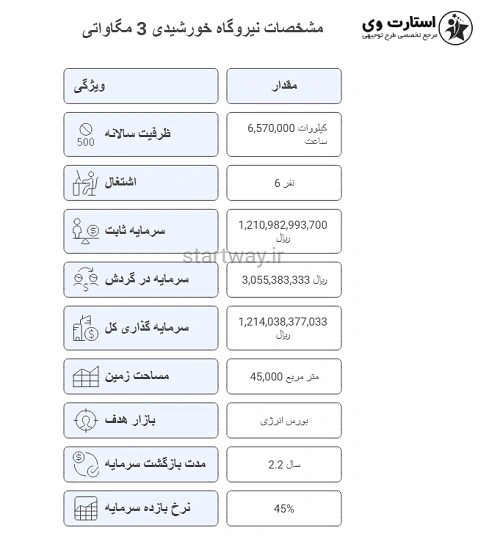

تحلیل ۱۷ ظرفیت نیروگاه خورشیدی
- ۲۰ کیلووات: بازدهی ۳۴٪ و بازگشت سرمایه ۳.۰ سال
- ۳ مگاوات: بازدهی ۳۲٪ و بازگشت سرمایه ۳.۱ سال
- ۱ مگاوات: بازدهی ۲۸٪ و بازگشت سرمایه ۳.۵ سال
- ۱۰۰ کیلووات: بازدهی ۱۴٪ و بازگشت سرمایه ۷.۱ سال
- پنلهای خورشیدی (PV) با ۴۵٪ از کل هزینهها، اصلیترین بخش سرمایهگذاری هستند.
- سیستم ردیاب خورشیدی با دنبال کردن مسیر خورشید، تولید برق و بازدهی را تا ۲۵٪ افزایش میدهد.
دانلود طرح توجیهی نیروگاه خورشیدی در ظرفیتهای مختلف (از 5 کیلووات تا 100 مگاوات)
اگر هنوز مطمئن نیستید چه ظرفیتی مناسب شماست، اینجا دقیقاً نقطهایه که باید تصمیم بگیرید. از پروژههای کوچک خانگی گرفته تا نیروگاههای صنعتی بزرگ، میتوانید متناسب با سرمایه و هدفتان گزینه مناسب را انتخاب کنید.
هر یک از ظرفیتهای بالا شامل بررسی کامل هزینه احداث، میزان درآمد، تجهیزات مورد نیاز و مجوزهای قانونی است. انتخاب ظرفیت مناسب مستقیماً روی میزان سود، سرعت بازگشت سرمایه و حتی امکان دریافت وام تأثیر دارد. اگر هنوز بین چند گزینه مردد هستید، بهتر است از ظرفیتهای پرفروش مثل 1 مگاوات شروع کنید.
درآمد نیروگاه خورشیدی چقدر است؟ بررسی سود واقعی در ظرفیتهای مختلف
یکی از اولین سوالهایی که قبل از ورود به این حوزه مطرح میشود این است که آیا نیروگاه خورشیدی واقعاً سودآور است یا نه؟ پاسخ کوتاه این است: بله، اما به شرط انتخاب ظرفیت درست و داشتن یک طرح توجیهی دقیق.

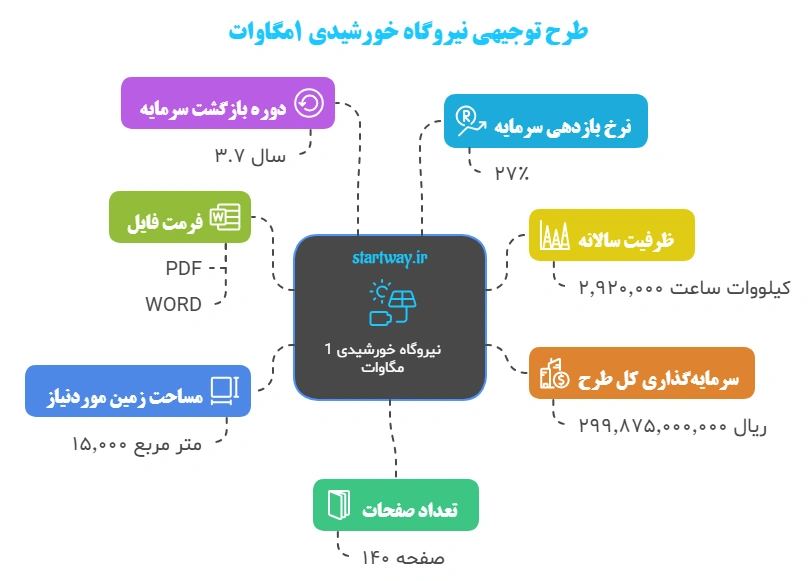

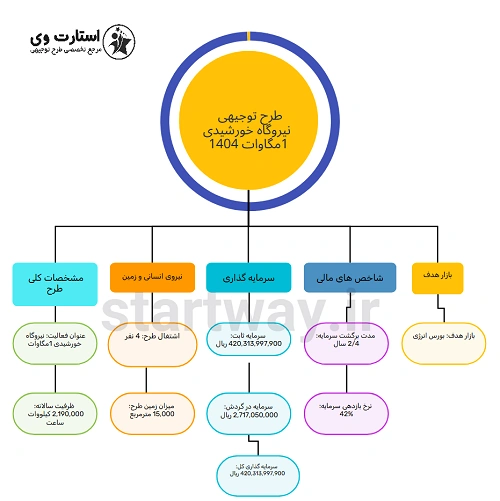

مثال واقعی: نیروگاه 1 مگاوات
فرض کنید یک نیروگاه 1 مگاواتی راهاندازی کنید. این نیروگاه به طور متوسط سالانه حدود 2.19 میلیون کیلووات ساعت برق تولید میکند.
- درآمد سالانه: حدود ۳ تا ۵ میلیارد تومان (بسته به نرخ خرید برق)
- دوره بازگشت سرمایه: حدود ۲ تا ۳ سال
- سود خالص پس از بازگشت: بسیار بالا و پایدار
ماشینحساب امکانسنجی نیروگاه خورشیدی
ظرفیت مورد نظر را انتخاب کنید تا جزئیات سرمایهگذاری و درآمد نمایش داده شود.
برآورد دقیق هزینه احداث نیروگاه خورشیدی (ساختار هزینهها)
در عمل، هزینهٔ ساخت یک نیروگاه خورشیدی از چند قسمت مشخص تشکیل میشود و سهم هر بخش با توجه به مقیاس پروژه، نوع آرایش پنل (ثابت یا تراکر)، و قیمت بازار متغیر است. در ادامه یک تقسیمبندی واقعی و کاربردی ارائه شده است که هم برای برنامهریزی بودجه و هم پوشش کلمات کلیدی هدف نظیر «هزینه ساخت نیروگاه خورشیدی» و «قیمت تجهیزات نیروگاه خورشیدی» ایدهآل است.
سهم پنل، اینورتر و تجهیزات جانبی از کل سرمایهگذاری
برای مدیریت بهینه بودجه، شناخت سهم هر بخش در کل هزینهها (CAPEX) ضروری است. این درصدها بر اساس برآوردهای عملیاتی و معمول بازار ایران استخراج شدهاند:
- پنلها (Modules): حدود ۴۰ تا ۵۰ درصد از کل سرمایهگذاری. در پروژههای کوچک و متوسط، پنلها بیشترین سهم هزینه را به خود اختصاص میدهند زیرا قیمت هر وات ماژول تعیینکننده اصلی است.
- اینورترها و کنترلکنندهها: حدود ۷ تا ۱۲ درصد. بسته به مقیاس نیروگاه (اینورتر مرکزی یا رشتهای/خوشهای) متغیر است؛ در نیروگاههای مگاواتی سهم نسبت اینورتر کمتر میشود.
- سازه، فونداسیون و نصب (Mounting & Civil): حدود ۱۰ تا ۱۵ درصد. شامل تیرکها، ریلها، سازه فلزی، فونداسیون بتنی و هزینه نصب فیزیکی.
- BOS (تجهیزات الکتریکی و اتصال به شبکه): حدود ۱۰ تا ۲۰ درصد. شامل کابلکشی، تابلوهای برق، ترانسفورمر و تجهیزات نقطه اتصال به شبکه (PCC).
- زمین، مجوزها و هزینههای اداری: حدود ۵ تا ۱۲ درصد. شامل تملک یا اجاره زمین، هزینههای دریافت مجوزها، اخذ موافقت اصولی و مدیریت پروژه.
- پیشبینی ریسک و هزینههای متفرقه (Contingency & Insurance): حدود ۵ تا ۱۰ درصد. جهت پوشش بیمه، حملونقل و نوسانات غیرمنتظره قیمت.

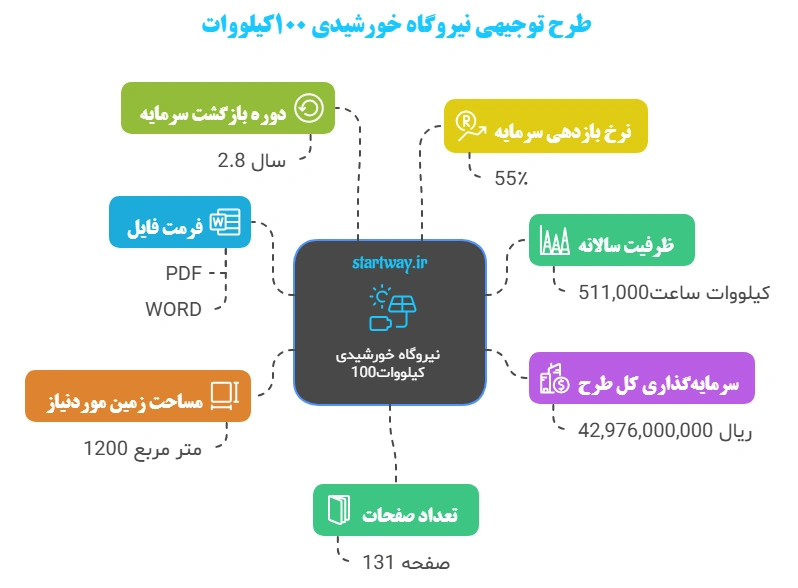

مثال عددی عملی برای نیروگاه ۱۰۰ کیلوواتی
فرض کنیم برآورد کل سرمایه برای احداث یک نیروگاه ۱۰۰ کیلوواتی برابر با ۴,۰۰۰,۰۰۰,۰۰۰ تومان (۴ میلیارد تومان) باشد. تقسیمبندی هزینهها به شرح زیر خواهد بود:
| بخش هزینه | درصد تقریبی | مبلغ (تومان) |
|---|---|---|
| پنلهای خورشیدی | ۴۵٪ | ۱,۸۰۰,۰۰۰,۰۰۰ |
| اینورترها | ۸٪ | ۳۲۰,۰۰۰,۰۰۰ |
| سازه و نصب مهندسی | ۱۲٪ | ۴۸۰,۰۰۰,۰۰۰ |
| تجهیزات BOS و اتصال به شبکه | ۱۵٪ | ۶۰۰,۰۰۰,۰۰۰ |
| زمین، مجوزها و امور اداری | ۵٪ | ۲۰۰,۰۰۰,۰۰۰ |
| پیشبینی ریسک و حاشیه متفرقه | ۵٪ | ۲۰۰,۰۰۰,۰۰۰ |
| هزینههای نرمافزاری و مدیریت پروژه | ۱۰٪ | ۴۰۰,۰۰۰,۰۰۰ |
| جمع کل سرمایهگذاری | ۱۰۰٪ | ۴,۰۰۰,۰۰۰,۰۰۰ تومان |
نکته مهم: این اعداد انعطافپذیرند؛ برای مثال در صورت استفاده از سیستم ردیاب خورشیدی (Tracker)، سهم سازه و زمین افزایش یافته ولی میزان تولید برق نیز تا ۲۵٪ بیشتر میشود.
متراژ زمین مورد نیاز برای هر کیلووات / مگاوات
یکی از سوالات کلیدی سرمایهگذاران این است که «برای احداث هر کیلووات یا مگاوات نیروگاه خورشیدی به چه میزان زمین نیاز است؟» پاسخ کوتاه این است که متراژ زمین به نوع آرایش پنلها و فناوری مورد استفاده بستگی دارد:
- مساحت خالص پنلها (سطح فیزیکی): حدود ۴ تا ۶ مترمربع به ازای هر کیلووات. پنلهای جدید با راندمان بالا (پیرک و نیمسلولی) سطح کمتری نیاز دارند.
- مساحت زمین با آرایش ثابت (Fixed-Tilt): حدود ۸ تا ۱۲ مترمربع به ازای هر کیلووات. این مقدار شامل فاصلهگذاری بین ردیفها جهت جلوگیری از سایهاندازی، راهروهای دسترسی و جادههای سرویس است.
- مساحت زمین با آرایش ردیاب (Single-Axis Tracker): حدود ۱۲ تا ۲۰ مترمربع به ازای هر کیلووات. به دلیل چرخش پنلها در طول روز، فواصل ردیفها بیشتر شده تا سایهاندازی ایجاد نشود.
- نیروگاههای بزرگمقیاس مگاواتی: به طور متوسط، هر ۱ مگاوات نیروگاه خورشیدی به ۰.۸ تا ۲ هکتار (۸,۰۰۰ تا ۲۰,۰۰۰ مترمربع) زمین نیاز دارد. (به عنوان مثال، برای یک نیروگاه ۲۰ مگاواتی با احتساب حریمها و تجهیزات جانبی حدود ۴۰۰,۰۰۰ مترمربع زمین در نظر گرفته میشود).
جدول جمعبندی سریع متراژ زمین مورد نیاز
- پروژههای خانگی و کوچک (۵ تا ۵۰ کیلووات): حدود ۸ تا ۱۲ مترمربع به ازای هر کیلووات
- پروژههای تجاری و صنعتی (۱۰۰ تا ۱۰۰۰ کیلووات): حدود ۸ تا ۱۵ مترمربع به ازای هر کیلووات
- پروژههای بزرگمقیاس صنعتی (۱ مگاوات به بالا): حدود ۱۰ تا ۲۰ مترمربع به ازای هر کیلووات (۱ تا ۲ هکتار به ازای هر مگاوات)

مراحل احداث نیروگاه خورشیدی
احداث نیروگاه خورشیدی فقط به نصب پنلها محدود نمیشود؛ پروژه از بررسی زمین و امکانسنجی شروع میشود و پس از دریافت مجوزها، تأمین تجهیزات، اجرای نیروگاه و اتصال به شبکه برق به مرحله بهرهبرداری میرسد. ترتیب درست این مراحل، روی زمان اجرا، هزینه سرمایهگذاری و امکان فروش برق تأثیر مستقیم دارد.
| مرحله | عنوان | توضیح کوتاه |
|---|---|---|
| ۱ | امکانسنجی و انتخاب زمین | بررسی میزان تابش خورشیدی، مساحت زمین، شیب، دسترسی به جاده و فاصله تا شبکه برق. |
| ۲ | تهیه طرح توجیهی | محاسبه سرمایهگذاری، میزان تولید برق، درآمد، هزینهها، سودآوری و دوره بازگشت سرمایه. |
| ۳ | دریافت مجوزهای لازم | پیگیری مجوزهای موردنیاز برای احداث نیروگاه متناسب با ظرفیت و محل اجرای پروژه. |
| ۴ | مجوز اتصال به شبکه | بررسی ظرفیت شبکه، تعیین نقطه اتصال و انجام مطالعات فنی موردنیاز برای انتقال برق. |
| ۵ | طراحی فنی نیروگاه | تعیین ظرفیت و تعداد پنلها، اینورترها، ترانسفورماتور، سازه، کابلها و تجهیزات حفاظتی. |
| ۶ | تأمین تجهیزات | خرید و انتقال پنل خورشیدی، اینورتر، ترانس، تابلو برق، سازه نگهدارنده و سایر تجهیزات. |
| ۷ | عملیات عمرانی و نصب | آمادهسازی زمین، اجرای فونداسیون، نصب سازهها، پنلها، تجهیزات برقی و کابلکشی. |
| ۸ | تست و راهاندازی | آزمایش تجهیزات، بررسی عملکرد سیستم و اطمینان از ایمنی و صحت عملکرد نیروگاه. |
| ۹ | اتصال به شبکه و بهرهبرداری | اتصال نهایی نیروگاه به شبکه برق و آغاز تولید و فروش برق مطابق شرایط پروژه. |
نکته: تعداد و ترتیب برخی مجوزها و مراحل اجرایی میتواند با توجه به ظرفیت نیروگاه، محل احداث و شرایط اتصال به شبکه متفاوت باشد.
شرایط و مدارک دریافت وام و تسهیلات احداث نیروگاه خورشیدی
فرآیند دریافت وام احداث نیروگاه خورشیدی ترکیبی از ارزیابیهای فنی، ارزیابی مالی و ارائه تضمینهای معتبر بانکی است. بانکها و مؤسسات مالی بستههای متنوعی برای حمایت از پروژههای تجدیدپذیر ارائه میدهند؛ در این میان، داشتن یک طرح توجیهی فنی-مالی استاندارد، دقیق و قابل دفاع، مهمترین فاکتوری است که شانس تصویب تسهیلات را به شکل چشمگیری افزایش میدهد.
بانکهای عامل و نرخ سود تسهیلات نیروگاه خورشیدی
تأمین مالی پروژههای خورشیدی در ایران از طریق نهادها و ارگانهای مختلفی انجام میشود:
- بانکهای تخصصی و تجاری: بانک صنعت و معدن، بانک توسعه تعاون، بانک کشاورزی و برخی بانکهای تجاری بزرگ از جمله ارائه دهندگان اصلی این تسهیلات هستند.
- صندوقهای حمایتی: صندوق توسعه ملی، صندوق نوآوری و شکوفایی و صندوقهای سرمایهگذاری خصوصی.
- شرایط و بازپرداخت: نرخ سود و مدت زمان بازپرداخت تسهیلات بر اساس نوع وام (بلندمدت یا میانمدت)، میزان وثایق پیشنهادی و سیاستهای حمایتی سالانه متغیر است.
- تسهیلات ترجیحی و یارانهای: برخی پروژهها با معرفی سازمان انرژیهای تجدیدپذیر و بهرهوری انرژی برق (ساتبا) امکان استفاده از نرخهای سود حمایتی را دارند.
نقش طرح توجیهی فنی-مالی در اخذ وام بانکی
طرح توجیهی فنی-مالی (Feasibility Study) کلیدیترین سندی است که کارشناسان اعتبارسنجی بانک برای ارزیابی میزان ریسک پروژه بررسی میکنند. این سند به بانک ثابت میکند که پروژه توانایی بازپرداخت اقساط را دارد و سودآور است.
۷ عنصر حیاتی که باید در طرح توجیهی وام بانکی وجود داشته باشد:
- خلاصه اجرایی: تشریح اهداف پروژه، ظرفیت دقیق (کیلووات/مگاوات) و حجم تسهیلات درخواستی.
- مشخصات فنی و مهندسی: برند و مدل پنل، اینورتر، نوع آرایش (ثابت یا ردیاب)، برآورد تولید سالانه (kWh) و نقشههای جانمایی سایت.
- جدول تفکیک هزینهها (CAPEX): برآورد دقیق هزینههای خرید تجهیزات، سازه، کابلکشی، زمین و مجوزها.
- برآورد درآمدها و سناریوها: تحلیل درآمد سالانه بر اساس قرارداد خرید تضمینی برق (PPA) یا فروش در بورس انرژی.
- صورتهای مالی پیشبینیشده: محاسبه جریان نقدی (Cash Flow)، نرخ بازده داخلی (IRR)، ارزش خالص فعلی (NPV) و دوره بازگشت سرمایه.
- تحلیل حساسیت و مدیریت ریسک: بررسی سناریوهای نوسان قیمت ارز، تأخیر در اجرای پروژه یا افت تولید و راهحلهای مواجهه با آن.
- تضمینها و ساختار بازپرداخت: معرفی وثایق، پیشفاکتورهای رسمی، قرارداد EPC و سابقه پیمانکار.
مدارک معمولی که بانک از متقاضی میخواهد
جهت تشکیل پرونده تسهیلات نیروگاه خورشیدی، ارائه مدارک زیر الزامی است:
- اسناد ثبتی و هویتی: مدارک شناسایی متقاضی یا اسناد ثبتی شرکت (آگهی تأسیس، روزنامه رسمی، آخرین تغییرات و شناسه ملی).
- صورتهای مالی: ترازنامه و گردش حساب بانکی رسمی ۳ سال گذشته (برای اشخاص حقوقی).
- طرح توجیهی رسمی: نسخه کامل مطالعات امکانسنجی فنی و مالی همراه با جداول کامفار.
- پیشفاکتور تجهیزات: پیشفاکتور معتبر از تأمینکنندگان اصلی پنل، اینورتر و سازه.
- قراردادهای اجرایی: پروپوزال فنی، قرارداد EPC یا پیشقرارداد پیمانکار مجری.
- مجوزهای قانونی: موافقت اصولی ساتبا، مجوز اتصال به شبکه برق و استعلامهای محیطزیستی و زمین.
- وثایق و تضمینها: ضمانتنامه بانکی، وثایق ملکی، سند زمین محل احداث، چک یا سفته طبق دستورالعمل بانک.
💡 چه تضمینی برای بانک جذابتر است؟
بانکها بیش از هر چیز به کاهش ریسک بازپرداخت اهمیت میدهند. ترکیبی از نسبت وام معقول به ارزش پروژه (LTV منطقی)، وجود قرارداد خرید تضمینی برق از ساتبا (PPA) و سوابق درخشان پیمانکار مجری، بیشترین تأثیر را در جلب اعتماد بانک و تصویب سریعتر تسهیلات دارد.
نقش سازمان ساتبا (SATBA) در دریافت تسهیلات
ثبت پروژه در سامانه سازمان انرژیهای تجدیدپذیر و بهرهوری انرژی برق (ساتبا) و دریافت مجوزهای مربوطه، اهرم پرقدرتی در مذاکره با بانکها محسوب میشود. قرارداد خرید تضمینی ۲۰ ساله ساتبا به عنوان تضمین درآمدی معتبر عمل کرده و ریسک اعتباری پروژه را برای سیستم بانکی به حداقل میرساند.
نکات عملی برای تسهیل فرایند دریافت وام
- قبل از مراجعه به بانک، طرح توجیهی را با یک قالب بانکی-پسند (Word/PDF با جداول واضح) آماده کن.
- از چند تأمینکننده رسمی پیشفاکتور بگیر و در طرح پیوست کن — این کار نشاندهندهٔ واقعیبودن برآوردهاست.
- اگر امکانش هست، یک نامهٔ حمایت یا پیشتوافق با خریدار برق (PPA) یا سازمان مربوط تهیه کن — این خیلی در مذاکرهٔ بانک تاثیر میگذارد.
- برای تسهیلات دولتی یا ترجیحی، هماهنگی با مراجع مربوط (مثل SATBA یا صندوقهای توسعه) را از ابتدا انجام بده.
چالشها و اشتباهات رایج در احداث نیروگاه خورشیدی
احداث نیروگاه خورشیدی یکی از امنترین و سودآورترین روشهای سرمایهگذاری در بازار انرژی است؛ اما نادیده گرفتن ریزهکاریهای فنی و اقتصادی میتواند بازگشت سرمایه پروژه را با تأخیر جدی مواجه کند. شناخت پیشدستانه معایب نیروگاه خورشیدی و بررسی هوشمندانه خطرات سرمایهگذاری نیروگاه خورشیدی به شما کمک میکند تا از افت کارایی و ضررهای مالی تجدیدناپذیر جلوگیری کنید.
ریسکهای فنی، جانمایی نادرست و تجهیزات بیکیفیت
بخش عمدهای از مشکلات پروژههای خورشیدی نه به اصل این فناوری، بلکه به اجرای غیراستاندارد و انتخاب تجهیزات نامناسب مربوط میشود. مهمترین خطرات و اشتباهات رایج در این زمینه عبارتاند از:
- جانمایی نادرست و خطای سایهاندازی (Shading): نصب پنلها در مجاورت دکلهای برق، درختان، دیوارهای بلند یا رعایت نکردن فاصله استاندارد بین ردیفها، باعث سایهاندازی متقاطع میشود. حتی سایه افتادن روی سلولهای یک پنل میتواند خروجی تمام رشته (String) را به شدت کاهش دهد و ایجاد نقطه داغ (Hotspot) کند.
- استفاده از تجهیزات بیکیفیت و درجه دو: پنلهای خورشیدی بدون گارانتی معتبر یا اینورترهای متفرقه نرخ اضمحلال (Degradation Rate) بالایی دارند. اینورتر بیکیفیت در برابر نوسانات شبکه و دمای بالای محیط حساس بوده و دچار قطعیهای متوالی میشود که مستقیماً به درآمد فروش برق ضربه میزند.
- عدم ارزیابی دقیق شبکه و نقطه اتصال (PCC): یکی از خطرات سرمایهگذاری نیروگاه خورشیدی، عدم استعلام درست از شرکت توزیع برق در خصوص ظرفیت پست و فاصله تا خط انتقال است. طولانی شدن مسیر کابلکشی یا افت ولتاژ شدید در نقطه اتصال، هزینههای سربار سنگینی به پروژه فرض میکند.
- تنظیم نادرست شیب و زاویه تابش: عدم رعایت زاویه بهینه شیب (Tilt Angle) بر اساس جغرافیای منطقه، تولید سالانه را بین ۵ تا ۱۵ درصد کاهش میدهد.
- نادیده گرفتن برنامه نگهداری و شستشو (O&M): تجمع گردوغبار، گرد خاک صنعتی یا فضولات طیور روی پنلها بدون برنامه شستشوی منظم، میتواند تولید برق نیروگاه را تا ۲۰ درصد تنزل دهد.
⚠️ بزرگترین اشتباه محاسباتی سرمایهگذاران چیست؟
تکیه بر اعداد واقعی ناآزموده و صرفاً دلخوش کردن به پیشبینیهای تبلیغاتی! برخی سرمایهگذاران بدون انجام مطالعات دقیق مهندسی و بدون تهیه طرح توجیهی مالی-فنی جامع اقدام به خرید تجهیزات میکنند. عدم تحلیل حساسیت پروژه در برابر نوسانات تورمی و نرخ خریدهای تضمینی، اصلیترین عامل شکست پروژههای شتابزده است.
💡 چکلیست ۴ گانه کنترل و مدیریت خطرات نیروگاه خورشیدی
- خرید تجهیزات Tier-1: حتماً از پنلها و اینورترهای دارای گارانتی راندمان ۲۵ ساله و استاندارد بینالمللی استفاده کنید.
- شبیهسازی نرمافزاری دقیق: قبل از شروع کار، میزان تولید و زاویه سایهها را با نرمافزارهایی مثل PVSyst شبیهسازی کنید.
- قرارداد EPC معتبر: با پیمانکاران دارای سابقه اجرایی روشن و گواهی صلاحیت فنی همکاری کنید.
- تدوین طرح توجیهی استاندارد: قبل از تزریق سرمایه، تمامی هزینهها، نرخ بازده (IRR) و ریسکهای محیطی را در یک گزارش تخصصی ارزیابی کنید.

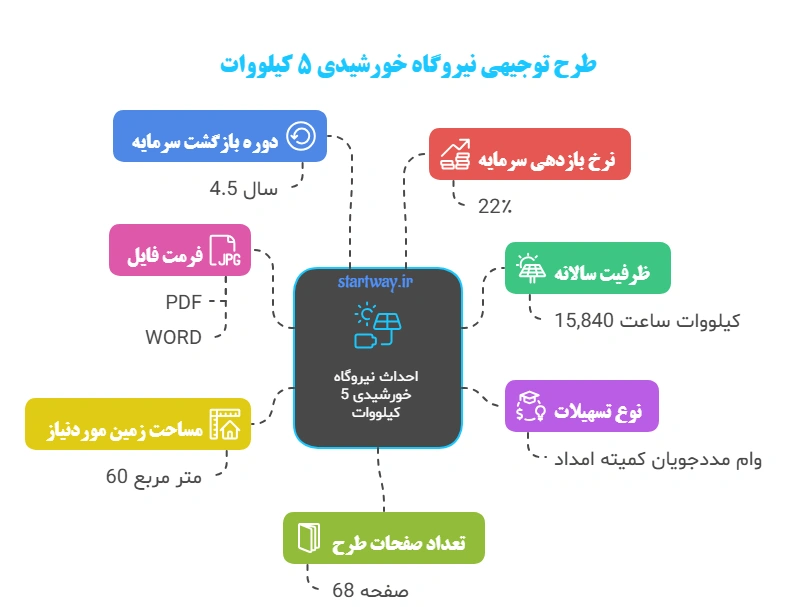

احداث نیروگاه خورشیدی ۵ کیلووات
مناسب ویلا، خانه ۲۰۰ متری و مجتمع کوچک — محبوبترین ظرفیت خانگی ایران
هزینه ساخت نیروگاه خورشیدی ۵ کیلوواتی ۱۴۰۵
هزینه احداث نیروگاه خورشیدی ۵ کیلوواتی فقط به قیمت پنلها محدود نمیشود. برای رسیدن به یک برآورد واقعی، باید هزینه اینورتر، سازه، کابلکشی، تجهیزات حفاظتی، نصب و راهاندازی و آمادهسازی محل را هم در نظر گرفت. بر اساس اطلاعات این نمونه طرح، سرمایهگذاری کل حدود ۵٬۷۸۵٬۲۳۱٬۸۷۵ ریال برآورد شده و حدود ۶۰ مترمربع فضا برای اجرای آن در نظر گرفته شده است.
توزیع تقریبی هزینههای احداث نیروگاه ۵ کیلووات
درآمد نیروگاه خورشیدی ۵ کیلووات در سال ۱۴۰۵
درآمد نیروگاه خورشیدی ۵ کیلووات به چند عامل بستگی دارد و نمیتوان برای همه پروژهها یک رقم ثابت اعلام کرد. میزان تابش محل، تعداد ساعات آفتابی، راندمان پنل و اینورتر، تلفات سیستم و مهمتر از همه روش فروش برق، همگی روی درآمد سالانه اثر میگذارند. بنابراین ممکن است دو نیروگاه ۵ کیلوواتی در دو منطقه مختلف، درآمد یکسانی نداشته باشند.
تجهیزات نیروگاه خورشیدی ۵ کیلووات

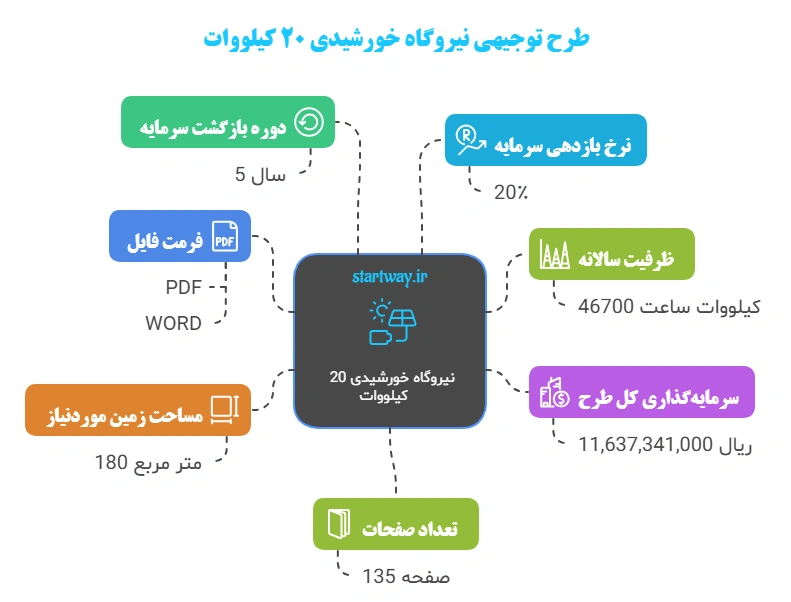

احداث نیروگاه خورشیدی ۲۰ کیلووات
مناسب مجتمعهای مسکونی، کارگاههای متوسط و بعضی واحدهای تجاری
هزینه راهاندازی نیروگاه خورشیدی ۲۰ کیلووات
برای احداث نیروگاه خورشیدی ۲۰ کیلووات، فقط قیمت پنل و اینورتر مطرح نیست. هزینه سازه، کابلکشی، تابلوهای برق، تجهیزات حفاظتی، نصب، راهاندازی و اتصال به شبکه هم باید در برآورد نهایی دیده شوند. بر اساس اطلاعات این نمونه طرح توجیهی نیروگاه خورشیدی ۲۰ کیلووات، سرمایهگذاری کل حدود ۲۲٬۷۳۲٬۹۵۰٬۰۰۰ ریال در نظر گرفته شده و برای اجرای پروژه حدود ۱۸۰ مترمربع زمین نیاز است.
در این ظرفیت، تعداد تجهیزات دیگر آنقدر کم نیست که بتوان طراحی را بهصورت تقریبی انجام داد. انتخاب اینورتر، نحوه آرایش پنلها، مسیر کابلها و حتی فاصله نیروگاه تا نقطه اتصال به شبکه میتواند روی هزینه نهایی اثر بگذارد. به همین دلیل، بهتر است این موارد از همان مرحله تهیه طرح توجیهی وارد محاسبات شوند.
| بخش هزینه | سهم تقریبی | توضیح |
|---|---|---|
| 🔆 پنل خورشیدی | ۴۲-۴۵٪ | معمولاً بیشترین سهم را در هزینه تجهیزات دارد |
| ⚡ اینورتر | ۱۵-۱۸٪ | انتخاب آن باید با ظرفیت و آرایش پنلها هماهنگ باشد |
| 🏗️ سازه نگهدارنده | ۱۰-۱۲٪ | هزینه آن به نوع سازه، جنس متریال و شرایط محل نصب بستگی دارد |
| 🔌 کابل و تجهیزات الکتریکی | ۸-۱۰٪ | شامل کابلهای DC و AC و تجهیزات حفاظتی مرتبط |
| 🔧 نصب و اجرا | ۸-۱۰٪ | هزینه نیروی اجرایی، حمل تجهیزات و عملیات نصب |
| 🌐 اتصال به شبکه و مجوز | ۵-۸٪ | این بخش با توجه به محل پروژه و شرایط اتصال میتواند تغییر کند |
درآمد نیروگاه خورشیدی ۲۰ کیلووات
برای رسیدن به یک برآورد منطقی، ابتدا باید مشخص شود نیروگاه در طول یک سال چه مقدار برق تولید میکند. بعد از آن، برق قابل فروش بر اساس قرارداد یا تعرفه موردنظر ارزشگذاری میشود. از طرفی، هزینههای جاری مثل نگهداری، تعمیرات و پایش سیستم را هم باید از درآمد ناخالص جدا کرد تا تصویر واقعیتری از درآمد خالص به دست بیاید.
تجهیزات نیروگاه خورشیدی ۲۰ کیلووات
پنلهای خورشیدی
تعداد و توان پنلها بر اساس طراحی نهایی مشخص میشود. انتخاب پنل مناسب میتواند روی میزان تولید و عملکرد کلی نیروگاه اثر قابلتوجهی داشته باشد.
اینورتر
اینورتر باید از نظر توان و مشخصات فنی با ظرفیت نیروگاه و آرایش پنلها هماهنگ باشد. انتخاب نامناسب میتواند باعث کاهش بهرهوری سیستم شود.
سازه نصب
در نصب زمینی، وضعیت خاک و شرایط محیطی اهمیت دارد و در پروژههای پشتبامی، مقاومت سازه و شرایط خود ساختمان باید بررسی شود.
حفاظت و مانیتورینگ
کابلهای DC و AC، تابلوهای حفاظتی، سیستم ارت و تجهیزات اندازهگیری باید متناسب با ظرفیت نیروگاه انتخاب شوند.

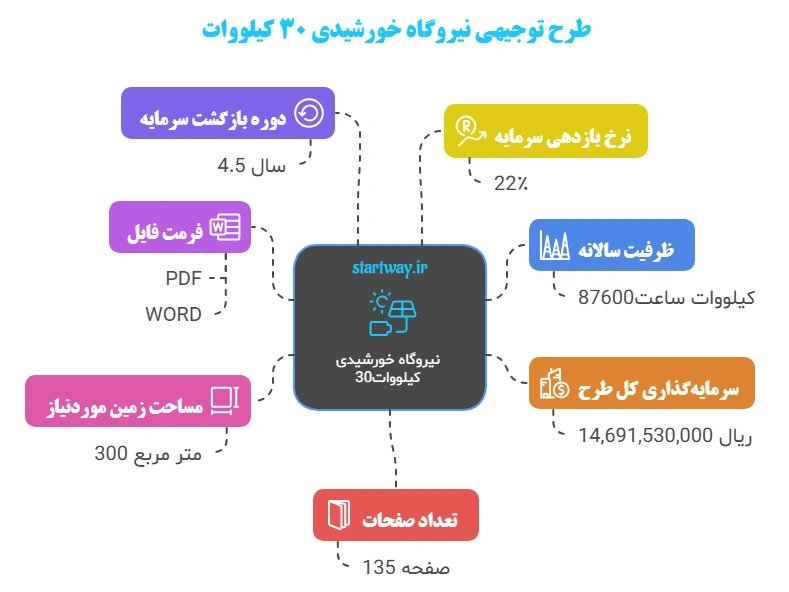

ساخت نیروگاه خورشیدی ۳۰ کیلووات
مناسب کارخانههای کوچک، هتل، بیمارستان و مجتمعهای بزرگ
هزینه احداث نیروگاه خورشیدی ۳۰ کیلووات
در این نمونه طرح توجیهی نیروگاه خورشیدی ۳۰ کیلووات، سرمایهگذاری کل حدود ۳۳٬۲۰۸٬۷۷۵٬۰۰۰ ریال برآورد شده و برای اجرای پروژه حدود ۳۰۰ مترمربع زمین در نظر گرفته شده است. این مبلغ فقط مربوط به تجهیزات اصلی نیست و هزینه سازه، تجهیزات الکتریکی، نصب و راهاندازی و سایر بخشهای اجرایی را هم در بر میگیرد.
در ظرفیت ۳۰ کیلووات، با افزایش تعداد پنلها، کابلکشی، سازه و تجهیزات حفاظتی هم بیشتر میشوند. بنابراین طراحی منظم سیستم از همان ابتدا اهمیت پیدا میکند.
هزینه احداث میتواند از یک پروژه به پروژه دیگر متفاوت باشد. فاصله تا شبکه برق، وضعیت زمین و شرایط دسترسی از جمله عواملی هستند که باید در برآورد نهایی دیده شوند.
درآمد نیروگاه خورشیدی ۳۰ کیلووات
درآمد نیروگاه خورشیدی ۳۰ کیلووات در درجه اول به میزان برق تولیدشده و قیمت فروش انرژی بستگی دارد. تولید واقعی هم فقط به ظرفیت اسمی نیروگاه مربوط نیست؛ موقعیت جغرافیایی، میزان تابش، جهت و زاویه نصب پنلها، کیفیت تجهیزات و تلفات سیستم هم روی آن اثر میگذارند.
از طرفی، هزینههایی مثل تعمیرات، شستوشوی پنلها، پایش عملکرد و سایر مخارج جاری باید در مدل مالی وارد شوند. بنابراین بهتر است درآمد ناخالص و درآمد خالص را جدا از هم ببینیم.
تجهیزات نیروگاه خورشیدی ۳۰ کیلووات

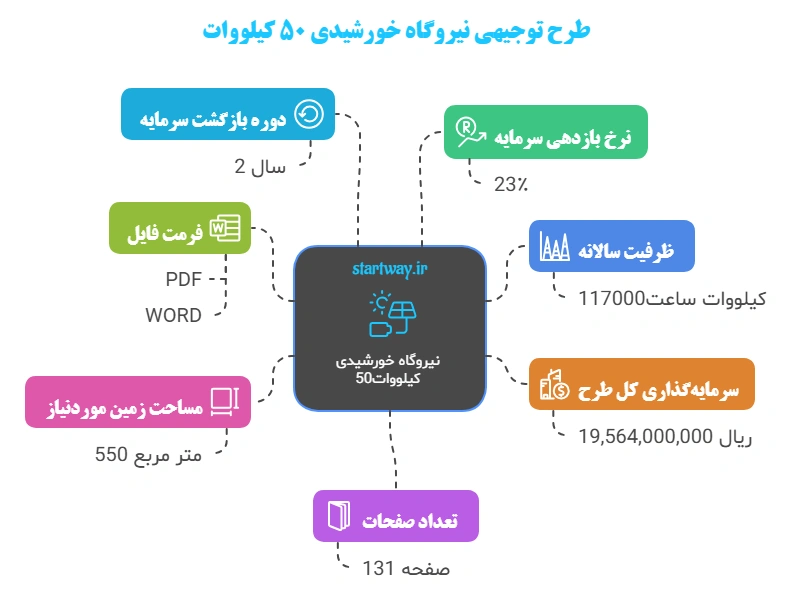

احداث نیروگاه خورشیدی ۵۰ کیلووات
مناسب سولههای صنعتی، مجتمعهای بزرگ و کسبوکارهای با مصرف بالاتر
هزینه ساخت نیروگاه خورشیدی ۵۰ کیلووات
بر اساس اطلاعات این نمونه طرح توجیهی نیروگاه خورشیدی ۵۰ کیلووات، سرمایهگذاری کل حدود ۵۵٬۳۰۰٬۸۳۴٬۱۶۷ ریال برآورد شده و برای پروژه حدود ۵۵۰ مترمربع زمین در نظر گرفته شده است. این مبلغ مجموعهای از هزینههای تجهیزات، سازه، نصب، کابلکشی، تجهیزات الکتریکی و اجرای پروژه را شامل میشود.
توزیع تقریبی هزینههای احداث نیروگاه ۵۰ کیلووات
درآمد نیروگاه خورشیدی ۵۰ کیلووات
درآمد نیروگاه خورشیدی ۵۰ کیلووات در نهایت به میزان برق تولیدی و روش فروش انرژی وابسته است. تولید برق هم تحت تأثیر عواملی مثل تابش منطقه، شرایط آبوهوایی، کیفیت پنلها، راندمان اینورتر و تلفات سیستم قرار دارد. به همین دلیل، بهتر است درآمد پروژه را بر اساس شرایط واقعی محل اجرا برآورد کرد، نه صرفاً ظرفیت اسمی نیروگاه.
تجهیزات نیروگاه خورشیدی ۵۰ کیلووات
چرا استارت وی؟
استارت وی در زمینه تهیه طرح توجیهی، بیزینس پلن، مدل مالی و مطالعات امکانسنجی فعالیت میکند. هدف فقط آمادهکردن یک گزارش پر از جدول و عدد نیست؛ طرح باید برای پروژه واقعی کاربرد داشته باشد و سرمایهگذار بتواند از آن برای تصمیمگیری و ارائه به مراجع مربوط استفاده کند.
- تهیه طرح متناسب با اطلاعات و شرایط واقعی پروژه
- استفاده از مدل مالی منسجم برای بررسی هزینه، درآمد و جریان نقدی
- پوشش بخشهای فنی، اقتصادی و مالی متناسب با نوع پروژه
- زمانبندی مشخص برای آمادهسازی و تحویل گزارش
- امکان دریافت راهنمایی برای ارائه طرح به بانک یا سازمان مربوطه
هدف این است که وقتی طرح را دستت گرفتی، فقط یک فایل آماده نداشته باشی؛ بلکه دقیقاً بدانی سرمایه کجا مصرف میشود، پروژه چه درآمدی میتواند داشته باشد و چه عواملی روی نتیجه آن اثر میگذارند.
برای مشاهده جزئیات بیشتر، خدمات نگارش طرح توجیهی استارت وی را ببینید.
جمعبندی
نیروگاه خورشیدی میتواند یک گزینه قابل بررسی برای سرمایهگذاری بلندمدت باشد، اما نتیجه اقتصادی آن برای همه پروژهها یکسان نیست. میزان تابش، هزینه تجهیزات، قیمت زمین، شرایط اتصال به شبکه، روش فروش برق و هزینههای بهرهبرداری همگی روی سودآوری اثر دارند. بنابراین بهتر است قبل از هر تصمیم، اعداد واقعی همان پروژه بررسی شوند.
داشتن یک طرح توجیهی نیروگاه خورشیدی دقیق کمک میکند این عوامل در کنار هم دیده شوند. فرقی نمیکند پروژه یک نیروگاه ۵ کیلوواتی باشد یا یک مجموعه بزرگ مگاواتی؛ در هر دو حالت، دانستن میزان سرمایه اولیه، تولید سالانه، درآمد، هزینههای جاری و دوره بازگشت سرمایه برای تصمیمگیری ضروری است.
برای آشنایی بیشتر با خدمات، خدمات ما را ببینید یا از طریق صفحه تماس با ما در ارتباط باشید.
سؤالات متداول درباره طرح توجیهی نیروگاه خورشیدی
درخواست طرح توجیهی نیروگاه خورشیدی اختصاصی
اگر طرح را برای وام بانکی، اخذ مجوز، جذب سرمایهگذار یا بررسی دقیقتر یک پروژه مشخص نیاز دارید، بهتر است گزارش بر اساس ظرفیت، زمین، تجهیزات و هدف واقعی پروژه تنظیم شود. برای دریافت اطلاعات بیشتر میتوانید با مهندس خلیلیان در تماس باشید:
