مراحل راه اندازی اقامتگاه بوم گردی 🌿 از صفر تا صد + چک لیست کامل

می‌خواهید یک اقامتگاه بوم گردی راه اندازی کنید اما نمی‌دانید از کجا شروع کنید؟ در این راهنما تمام مراحل را گام‌به‌گام بررسی می‌کنیم: از امکان‌سنجی اولیه و انتخاب محل تا دریافت مجوز، ساخت، تجهیز، بازاریابی و شروع بهره‌برداری — به همراه چک لیست کامل و برآورد هزینه‌ها.

۱۲ مرحله
گام‌های اجرایی
۱۰–۱۴ ماه
زمان راه‌اندازی
۲–۴ سال
بازگشت سرمایه
✍️ نویسنده: علی حاجی‌پور 📅 تاریخ: ۱۷ مرداد ۱۴۰۵ ⏱ مطالعه:

آیا راه‌اندازی اقامتگاه بوم‌گردی واقعاً سودآور است یا فقط یک ترند گردشگری است؟ بسیاری از افراد بدون بررسی هزینه‌ها و مجوزها وارد این حوزه می‌شوند و با مشکل مواجه می‌شوند. در این راهنما، مسیر واقعی راه‌اندازی تا سودآوری را بررسی می‌کنیم.

مراحل راه‌اندازی اقامتگاه بوم‌گردی شامل بررسی بازار، انتخاب موقعیت مناسب، دریافت مجوز از وزارت میراث فرهنگی، بازسازی و تجهیز ملک، طراحی خدمات اقامتی و برنامه‌ریزی مالی است. این فرآیند به سرمایه‌گذار کمک می‌کند هزینه‌ها، درآمد و سودآوری پروژه را قبل از اجرا ارزیابی کند.

راه‌اندازی اقامتگاه بوم‌گردی یک فرآیند چندمرحله‌ای است که نیاز به تحلیل دقیق بازار گردشگری، بررسی رقبا و شناخت ظرفیت منطقه دارد. در ابتدا باید میزان تقاضای گردشگر، فصل‌های پیک و ویژگی‌های منطقه بررسی شود.

در مرحله بعد، انتخاب ملک مناسب و بررسی امکان بازسازی آن اهمیت دارد. طبق ضوابط وزارت میراث فرهنگی، اقامتگاه باید دارای استانداردهای اقامتی و ایمنی باشد.

همچنین دریافت مجوز، برآورد هزینه‌ها و طراحی خدمات از مراحل کلیدی راه‌اندازی این کسب‌وکار است.

در یک طرح حرفه‌ای بوم‌گردی، تحلیل مالی نقش مهمی در موفقیت پروژه دارد. این تحلیل شامل هزینه بازسازی، تجهیزات، نیروی انسانی و هزینه‌های جاری است.

یکی از مهم‌ترین عوامل موفقیت، نرخ اشغال اقامتگاه است که به موقعیت جغرافیایی، کیفیت خدمات و بازاریابی بستگی دارد.

در نهایت، ترکیب تحلیل بازار، برنامه‌ریزی مالی و اجرای صحیح مراحل، باعث تبدیل بوم‌گردی به یک کسب‌وکار سودآور می‌شود.

اقامتگاه بوم گردی چیست؟

اقامتگاه بوم گردی نوعی واحد اقامتی گردشگری است که با هدف ارائه تجربه‌ای نزدیک به طبیعت، فرهنگ، معماری، غذا و سبک زندگی بومی منطقه فعالیت می‌کند.

تفاوت یک اقامتگاه بوم گردی با یک واحد اقامتی معمولی فقط در شکل ساختمان نیست؛ موقعیت جغرافیایی، معماری متناسب با منطقه، تجربه‌ای که به گردشگر ارائه می‌شود و نحوه مدیریت مجموعه نیز اهمیت دارند.

🏺

هویت فرهنگی

معماری بومی، مصالح محلی و حفظ هویت منطقه در تمام جنبه‌های اقامتگاه.

🌿

تجربه اصیل

ارائه غذاهای سنتی، آداب‌ورسوم محلی و برنامه‌های فرهنگی به گردشگران.

📍

موقعیت طبیعی

نزدیکی به جاذبه‌های طبیعی مثل جنگل، کوه، رودخانه یا مناطق تاریخی.

👥

ظرفیت محدود

معمولاً ۵ تا ۱۵ اتاق — کوچک، صمیمی و قابل مدیریت با تیم محلی.

مراحل راه اندازی اقامتگاه بوم گردی چیست؟

به‌طور کلی می‌توان فرآیند راه اندازی یک اقامتگاه بوم گردی را در ۱۲ مرحله اصلی خلاصه کرد. هر کدام از این مراحل می‌تواند بر میزان سرمایه مورد نیاز، زمان اجرای پروژه و بازده اقتصادی تأثیر بگذارد.

مرحلهعنواناهمیت
۱بررسی ایده و امکان‌سنجیپایه کل پروژه
۲انتخاب منطقه مناسبمزیت رقابتی کلیدی
۳بررسی زمین یا ملکجلوگیری از هزینه‌های پنهان
۴تهیه طرح توجیهیلازمه وام و مجوز
۵دریافت مجوزهای لازمالزام قانونی
۶طراحی اقامتگاههویت و تجربه مسافر
۷ساخت یا بازسازیبزرگ‌ترین بخش هزینه
۸خرید تجهیزاتکیفیت اقامت
۹آماده‌سازی نیروی انسانیمدیریت عملیاتی
۱۰بازاریابیجذب مشتری
۱۱شروع بهره‌برداریتولید درآمد
۱۲ارزیابی عملکردبهبود مستمر

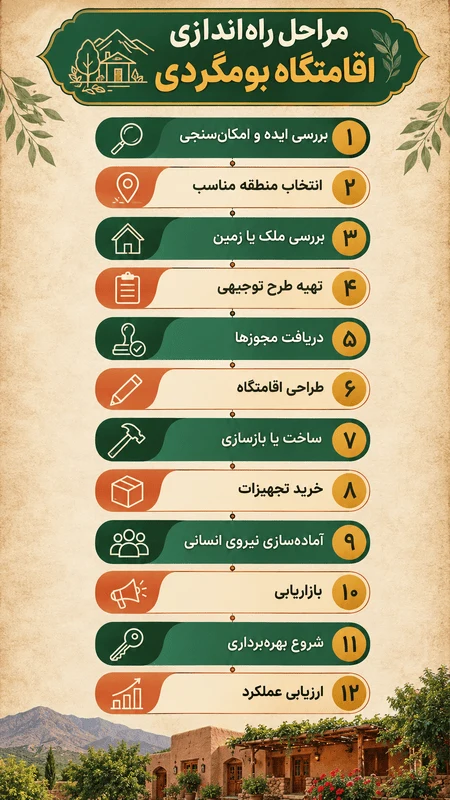

مراحل احداث اقامتگاه بوم گردی

مرحله اول: بررسی ایده و امکان‌سنجی اقامتگاه بوم گردی

اولین مرحله، بررسی این موضوع است که آیا راه اندازی اقامتگاه بوم گردی در منطقه موردنظر از نظر اقتصادی و اجرایی منطقی است یا خیر. در این مرحله باید عوامل زیر ارزیابی شوند:

📊

بررسی تقاضا

تعداد گردشگران منطقه، جاذبه‌های طبیعی و تاریخی اطراف، فصل‌های پرتقاضا و ظرفیت بازار.

🏘️

تحلیل رقبا

تعداد اقامتگاه‌های فعال در منطقه، قیمت اقامت، کیفیت خدمات و نقاط ضعف رقبا.

💰

برآورد هزینه‌ها

هزینه خرید یا اجاره ملک، ساخت یا بازسازی، تجهیزات، نیروی انسانی و هزینه‌های جاری.

📈

پیش‌بینی درآمد

درآمد احتمالی بر اساس ظرفیت، نرخ اشغال و قیمت اقامت — و دوره بازگشت سرمایه.

💡
آیا راه اندازی بوم گردی صرفه اقتصادی دارد؟ پاسخ این سوال برای همه پروژه‌ها یکسان نیست. یک اقامتگاه ممکن است به دلیل موقعیت مناسب و هزینه ساخت پایین عملکرد خوبی داشته باشد؛ در حالی که پروژه مشابهی در منطقه‌ای با تقاضای کم ممکن است با مشکل مواجه شود. برای ارزیابی دقیق، توجیه اقتصادی اقامتگاه بوم گردی باید با توجه به شرایط واقعی همان پروژه محاسبه شود.

مرحله دوم: انتخاب منطقه مناسب برای راه اندازی بوم گردی

انتخاب مکان یکی از مهم‌ترین تصمیمات در مراحل راه اندازی اقامتگاه بوم گردی است. یک مکان مناسب می‌تواند مزیت رقابتی مهمی برای اقامتگاه ایجاد کند.

۱

دسترسی مناسب

مسیر دسترسی گردشگران باید تا حد امکان مناسب باشد. فاصله زیاد یا مسیر بسیار دشوار می‌تواند تعداد مشتریان بالقوه را کاهش دهد.

۲

جاذبه‌های گردشگری

وجود جاذبه‌های طبیعی، تاریخی، فرهنگی و تفریحی در اطراف اقامتگاه می‌تواند تقاضا برای اقامت را به‌شکل قابل توجهی افزایش دهد.

۳

شرایط آب‌وهوایی

آب‌وهوای منطقه بر فصل فعالیت و میزان تقاضا تأثیر مستقیم دارد. مناطقی با آب‌وهوای معتدل فصل پذیرش طولانی‌تری دارند.

۴

تحلیل رقبا در منطقه

تعداد و کیفیت اقامتگاه‌های فعال بررسی شود. رقابت بالا لزوماً به معنی نامناسب بودن منطقه نیست، اما نشان می‌دهد باید مزیت مشخصی ایجاد کرد.

۵

شناخت بازار هدف

مشخص شود مشتری اصلی اقامتگاه چه گروهی خواهد بود؛ خانواده‌ها، طبیعت‌گردان‌ها، گردشگران فرهنگی یا گروه‌های گردشگری.

مرحله سوم: بررسی زمین یا ملک

پس از انتخاب منطقه، باید ملک یا زمین موردنظر از جنبه‌های مختلف بررسی شود. یکی از اشتباهات رایج این است که سرمایه‌گذار ابتدا ملکی را خریداری می‌کند و بعد درباره امکان تبدیل آن به اقامتگاه بوم گردی تحقیق می‌کند.

موضوعچه چیزی باید بررسی شود؟
مالکیتوضعیت سند، تعداد مالکان، بدهی‌های احتمالی
کاربری ملکامکان استفاده اقامتی یا لزوم تغییر کاربری
دسترسیجاده، آب، برق، گاز یا منابع انرژی جایگزین
امکان مجوزآیا ملک در منطقه‌ای است که مجوز بوم گردی صادر می‌شود؟
وضعیت سازهنیاز به بازسازی جزئی یا کلی دارد؟
ظرفیتحداکثر تعداد اتاق‌های قابل ایجاد
فاضلاباتصال به شبکه یا نیاز به سپتیک‌تانک
محدودیت‌های محلیضوابط روستا، شهرداری یا سازمان‌های ذی‌ربط
⚠️
هشدار مهم: بهتر است امکان استفاده از ملک برای این فعالیت پیش از خرید یا شروع عملیات ساختمانی بررسی شود. تغییر کاربری بعد از خرید می‌تواند هزینه و زمان زیادی ببرد.

مرحله چهارم: تهیه طرح توجیهی اقامتگاه بوم گردی

پس از مشخص شدن ایده و محل پروژه، تهیه یک طرح توجیهی اقامتگاه بوم گردی می‌تواند تصویر دقیق‌تری از وضعیت مالی و اجرایی پروژه ارائه کند. این سند هم برای دریافت وام و هم برای مجوز ضروری است.

📋

سرمایه مورد نیاز

محاسبه دقیق سرمایه ثابت (زمین، ساختمان، تجهیزات) و سرمایه در گردش (حقوق، انرژی، تبلیغات).

📈

پیش‌بینی درآمد

درآمد حاصل از اقامت، غذا، صنایع دستی و سایر خدمات جانبی بر اساس نرخ اشغال واقعی.

💹

شاخص‌های مالی

محاسبه نقطه سربه‌سر، NPV، IRR و دوره بازگشت سرمایه.

⚠️

تحلیل ریسک

شناسایی ریسک‌های فصلی، رقابتی و اقتصادی و ارائه راهکار برای هر مورد.

طرح توجیهی به سرمایه‌گذار کمک می‌کند قبل از اجرای پروژه، سرمایه مورد نیاز و سناریوهای درآمدی و هزینه‌ای را بررسی کند — و به بانک ثابت کند پروژه سودآور و قابل‌اجراست.
💡
نیاز به طرح توجیهی دارید؟ طرح توجیهی آماده بوم گردی برای آشنایی با ساختار مناسب است. برای دریافت وام اقامتگاه بوم گردی یا مجوز رسمی، طرح اختصاصی متناسب با پروژه شما لازم است. با مهندس خلیلیان تماس بگیرید: ۰۹۱۲۰۰۳۰۱۵۲

مرحله پنجم: بررسی و دریافت مجوزهای لازم

یکی از مهم‌ترین مراحل راه اندازی اقامتگاه بوم گردی، پیگیری مجوز اقامتگاه بوم گردی است. نوع مجوزها و فرآیند دریافت آنها ممکن است با توجه به محل پروژه، نوع ملک و مقررات جاری متفاوت باشد.

۱

ثبت درخواست در سامانه

ثبت‌نام و ارائه مدارک اولیه در سامانه وزارت میراث فرهنگی، گردشگری و صنایع‌دستی استان.

۲

بازدید کارشناسان

کارشناسان میراث فرهنگی از ملک بازدید می‌کنند و شرایط فنی و فرهنگی آن را ارزیابی می‌کنند.

۳

ارائه طرح توجیهی

طرح توجیهی حرفه‌ای به همراه سایر مدارک لازم تکمیل و ارائه می‌شود.

۴

دریافت مجوزهای تکمیلی

مجوز بهداشت، ایمنی آتش‌نشانی و در صورت لزوم، مجوزهای شهرداری یا نظام مهندسی.

۵

صدور پروانه بهره‌برداری

پس از تأیید نهایی و رعایت استانداردهای اقامتی، پروانه بهره‌برداری صادر می‌شود.

⚠️
نکته: مقررات و فرآیندهای اداری ممکن است تغییر کنند؛ بنابراین اطلاعات مجوز را باید بر اساس آخرین ضوابط و مرجع رسمی مربوط به پروژه بررسی کرد. برای راهنمایی دقیق درباره مراحل دریافت مجوز بوم گردی با مشاوران ما تماس بگیرید.

مرحله ششم: طراحی اقامتگاه بوم گردی

پس از مشخص شدن امکان اجرای پروژه، نوبت به طراحی می‌رسد. طراحی اقامتگاه باید علاوه بر زیبایی، با فرهنگ و معماری منطقه هماهنگ باشد و نیازهای گردشگران را نیز در نظر بگیرد.

فضانکات طراحی
اتاق‌های اقامتیاستفاده از مصالح و دکوراسیون بومی، نور طبیعی، تهویه مناسب
سرویس‌های بهداشتیرعایت استانداردهای بهداشتی با حفظ زیبایی سنتی
آشپزخانهامکان تهیه غذاهای سنتی، تجهیزات کافی و بهداشتی
فضای پذیرشمعرفی هویت اقامتگاه، اطلاع‌رسانی درباره منطقه
حیاط و محوطهفضای سبز محلی، گیاهان بومی، فضای نشستن در هوای آزاد
پارکینگفضای کافی برای خودروهای مسافران

هدف این است که بین هویت بومی، راحتی مسافر و هزینه اجرای پروژه تعادل ایجاد شود. یک اقامتگاه بوم گردی موفق لزوماً گران‌قیمت‌ترین نیست — اصیل‌ترین است.

مرحله هفتم: ساخت یا بازسازی اقامتگاه بوم گردی

اگر ملک نیاز به ساخت داشته باشد، عملیات اجرایی باید مطابق برنامه فنی پروژه انجام شود. اگر ساختمان موجود باشد، بازسازی و تجهیز آن معمولاً گزینه اقتصادی‌تری است.

🏗️ ساخت از صفر

  • طراحی دلخواه و کامل
  • استانداردهای فنی بالاتر
  • هزینه بالاتر
  • زمان اجرای طولانی‌تر
  • نیاز به پروانه ساخت

🔨 بازسازی ساختمان موجود

  • هزینه کمتر در اغلب موارد
  • زمان کوتاه‌تر تا بهره‌برداری
  • حفظ معماری اصیل
  • محدودیت در تغییر پلان
  • هزینه‌های پنهان احتمالی
۱

آماده‌سازی محل

تسطیح زمین، تخریب بخش‌های فرسوده و آماده‌سازی برای عملیات ساختمانی.

۲

عملیات ساختمانی

اجرای سازه، دیوارچینی و سقف‌کشی مطابق نقشه‌های مصوب.

۳

اجرای تأسیسات

برق‌کشی، لوله‌کشی آب و فاضلاب، سیستم گرمایش و سرمایش.

۴

تکمیل داخلی

کف‌پوش، دیوارپوش، درب و پنجره و رنگ‌آمیزی با مصالح بومی.

۵

محوطه‌سازی

فضای سبز، مسیرهای دسترسی، پارکینگ و روشنایی محوطه.

💡
نکته مهم: در پروژه‌های بازسازی، وضعیت سازه و تأسیسات باید پیش از برآورد هزینه توسط یک مهندس متخصص بررسی شود. هزینه‌های پنهان بازسازی گاهی بیشتر از هزینه ساخت از صفر است.

مرحله هشتم: خرید تجهیزات اقامتگاه بوم گردی

بعد از آماده شدن ساختمان، باید تجهیزات مورد نیاز تهیه و نصب شوند. تجهیزات باید متناسب با بودجه، ظرفیت و سطح خدمات اقامتگاه انتخاب شوند.

🛏️

اتاق‌های اقامتی

تخت، لوازم خواب، کمد، میز، صندلی، آینه و وسایل روشنایی.

🍳

آشپزخانه

اجاق گاز، یخچال، ظروف، کابینت و لوازم پخت غذاهای سنتی.

❄️

سرمایش و گرمایش

کولر یا اسپلیت، شومینه یا بخاری برای فصل‌های سرد.

🔒

ایمنی

کپسول آتش‌نشانی، دتکتور دود، قفل‌های ایمن و روشنایی اضطراری.

🧹

نظافت

جاروبرقی، لوازم نظافت، ملحفه‌های کافی برای تعویض هر روزه.

📱

پذیرش و دیجیتال

سیستم رزرواسیون، Wi-Fi، دوربین امنیتی و سیستم ارتباطی.

مرحله نهم: آماده‌سازی نیروی انسانی

یک اقامتگاه بوم گردی حتی با ساختمان و تجهیزات مناسب، بدون مدیریت صحیح نمی‌تواند عملکرد مطلوبی داشته باشد. بسته به ظرفیت مجموعه ممکن است به نیروهای مختلفی نیاز باشد.

موقعیتوظایف اصلیاهمیت
مدیر اقامتگاهبرنامه‌ریزی، نظارت، ارتباط با مشتریانحیاتی
پذیرشورود و خروج مهمانان، رزرو، اطلاع‌رسانیبالا
آشپزتهیه غذاهای محلی و سنتیبالا
نظافتتمیز کردن اتاق‌ها و فضاهای عمومیبالا
خدمات و پشتیبانیتعمیرات جزئی، نگهداری سیستم‌هامتوسط

در پروژه‌های کوچک، ممکن است بخشی از این وظایف توسط یک یا چند نفر انجام شود. مهمان‌نوازی و رفتار گرم کارکنان بزرگ‌ترین عامل تمایز اقامتگاه‌های موفق است.

مرحله دهم: بازاریابی اقامتگاه بوم گردی

یکی از بخش‌هایی که گاهی در زمان احداث اقامتگاه نادیده گرفته می‌شود، بازاریابی است. حتی یک اقامتگاه با امکانات مناسب، بدون دیده‌شدن توسط گردشگران ممکن است با ظرفیت پایین فعالیت کند.

📱

شبکه‌های اجتماعی

اینستاگرام با محتوای بصری جذاب از فضا، غذا و طبیعت اطراف — قوی‌ترین ابزار بازاریابی بوم گردی.

📍

نقشه‌های آنلاین

ثبت و تکمیل پروفایل در گوگل مپ، نشان و بلد — برای مشتریانی که مستقیم جستجو می‌کنند.

🏨

پلتفرم‌های رزرو

ثبت در اقامت۲۴، جاباما، اسنپ تریپ و سایر پلتفرم‌های رزرو آنلاین برای جذب مشتری بیشتر.

🤝

همکاری با تورها

همکاری با آژانس‌های گردشگری و سازمان‌دهندگان تور محلی برای رزرو گروهی.

📝

تولید محتوا

معرفی جاذبه‌های منطقه، آداب‌ورسوم بومی و تجربه‌های منحصربه‌فرد اقامتگاه در قالب مقاله و ویدئو.

مدیریت نظرات

پاسخ‌گویی به نظرات آنلاین، رفع مشکلات و تشویق مسافران به ثبت نظر مثبت.

مزیت اصلی اقامتگاه بوم گردی فقط «محل خواب» نیست؛ بلکه تجربه‌ای از فرهنگ و طبیعت منطقه است. این تجربه را به تصویر بکشید و به اشتراک بگذارید.

مرحله یازدهم: شروع بهره‌برداری

قبل از پذیرش اولین مسافر، بهتر است تمام بخش‌های اقامتگاه یک‌بار کامل بررسی و آزمایش شوند. این مرحله کمک می‌کند مشکلات قبل از ورود مهمان واقعی شناسایی و رفع شوند.

🧹

آمادگی فیزیکی

نظافت کامل، تجهیز اتاق‌ها، بررسی آب و برق، تست سیستم گرمایش و سرمایش.

🔒

ایمنی

بررسی تجهیزات آتش‌نشانی، قفل‌ها، روشنایی اضطراری و کمک‌های اولیه.

📋

فرآیند پذیرش

سیستم رزرو آنلاین، قرارداد اقامت، فرم‌های پذیرش و فرآیند پرداخت.

💰

قیمت‌گذاری

تعیین نرخ اقامت برای فصل‌های مختلف، تخفیف‌های گروهی و پیش‌خرید.

🌿
توصیه: در ماه‌های نخست بهره‌برداری، عملکرد واقعی اقامتگاه را با دقت رصد کنید. نرخ اشغال، نظرات مشتریان و هزینه‌های واقعی را با پیش‌بینی‌های طرح توجیهی مقایسه کرده و در صورت نیاز تنظیمات لازم را انجام دهید.

چک لیست کامل راه اندازی بوم گردی

برای اینکه مراحل اجرا فراموش نشود، از این چک لیست جامع استفاده کنید:

مرحلهفعالیتوضعیت
مطالعات اولیهبررسی بازار منطقه
شناسایی گردشگران هدف
بررسی رقبا
بررسی جاذبه‌های گردشگری
انتخاب مکان مناسب
بررسی ملک یا زمین
مالیبرآورد هزینه خرید یا اجاره
برآورد هزینه ساخت یا بازسازی
برآورد هزینه تجهیزات
پیش‌بینی درآمد و سودآوری
تهیه طرح توجیهی
قانونیبررسی شرایط دریافت مجوز
آماده‌سازی مدارک
بررسی الزامات ایمنی و بهداشتی
دریافت پروانه بهره‌برداری
اجراطراحی فضاها
ساخت یا بازسازی
اجرای تأسیسات
محوطه‌سازی
خرید و نصب تجهیزات
بهره‌برداریاستخدام و آموزش نیرو
تعیین قیمت اقامت
ایجاد سیستم رزرو
راه‌اندازی تبلیغات
ثبت در پلتفرم‌های آنلاین
شروع پذیرش مسافر

هزینه راه اندازی اقامتگاه بوم گردی چقدر است؟

هزینه احداث اقامتگاه بوم گردی یک عدد ثابت نیست و به عوامل مختلفی بستگی دارد. برای برآورد دقیق باید پروژه به‌صورت اختصاصی بررسی شود.

🏠

سرمایه ثابت

زمین یا ملک، ساختمان، تأسیسات، تجهیزات، محوطه‌سازی و وسایل و امکانات اولیه.

💼

سرمایه در گردش

حقوق کارکنان، مواد اولیه، هزینه انرژی، تبلیغات، تعمیرات و هزینه‌های جاری ماهانه.

عاملتأثیر بر هزینه
قیمت زمین یا ملکبزرگ‌ترین متغیر — بسته به منطقه بسیار متفاوت است
وضعیت ساختمان موجودبازسازی معمولاً ارزان‌تر از ساخت از صفر است
تعداد اتاق‌هاظرفیت بیشتر = هزینه بالاتر اما درآمد بیشتر
نوع تجهیزاتسطح خدمات و کیفیت مواد مستقیماً بر هزینه تأثیر می‌گذارد
موقعیت جغرافیاییهزینه مصالح و نیروی کار در مناطق مختلف متفاوت است
تأسیساتدر مناطق بدون شبکه، هزینه تأسیسات بسیار بالاتر است
💡
برای برآورد دقیق هزینه پروژه خود: با مهندس خلیلیان تماس بگیرید تا یک تخمین اولیه متناسب با شرایط واقعی پروژه‌تان دریافت کنید. مشاوره اولیه رایگان است: ۰۹۱۲۰۰۳۰۱۵۲

اشتباهات رایج هنگام راه اندازی اقامتگاه بوم گردی

برخی اشتباهات می‌توانند هزینه پروژه را به‌شکل قابل توجهی افزایش دهند یا زمان رسیدن به بهره‌برداری را طولانی کنند:

  • خرید ملک بدون بررسی امکان مجوز: قبل از خرید باید شرایط ملک و امکان استفاده از آن برای فعالیت موردنظر از مراجع ذی‌ربط استعلام شود.
  • برآورد نکردن هزینه‌های پنهان: هزینه‌هایی مانند تعمیرات، تأسیسات، محوطه‌سازی، تجهیزات و سرمایه در گردش نباید نادیده گرفته شوند.
  • توجه نکردن به بازار: زیبایی ساختمان به‌تنهایی تضمین‌کننده موفقیت اقتصادی نیست. باید تقاضا برای اقامت در منطقه وجود داشته باشد.
  • ساخت بیش از نیاز بازار: افزایش ظرفیت بدون بررسی تقاضا سرمایه بیشتری را درگیر می‌کند و دوره بازگشت سرمایه را طولانی‌تر می‌کند.
  • نادیده گرفتن بازاریابی: حتی یک اقامتگاه عالی، بدون دیده‌شدن توسط گردشگران ممکن است با ظرفیت پایین فعالیت کند.
  • استفاده از طرح توجیهی عمومی برای وام: طرح‌های کپی‌شده توسط کارشناسان بانکی شناسایی می‌شوند. برای دریافت وام بوم گردی، طرح اختصاصی لازم است.
⚠️
مهم‌ترین اشتباه: شروع عملیات ساختمانی قبل از دریافت مجوز. این اشتباه در بسیاری از پروژه‌ها منجر به توقف کار، جریمه و هزینه‌های غیرضروری شده است.

جدول زمان‌بندی راه اندازی اقامتگاه بوم گردی

یک برنامه راه اندازی اقامتگاه بوم گردی واقع‌بینانه معمولاً ۱۰ تا ۱۴ ماه از مطالعه اولیه تا شروع درآمدزایی زمان می‌برد:

۱–۲

ماه اول و دوم — مطالعه و تصمیم‌گیری

بررسی بازار، بازدید از منطقه، تحلیل رقبا، انتخاب محل و بررسی ملک.

۲–۳

ماه دوم و سوم — تهیه طرح توجیهی

سفارش و تهیه طرح توجیهی اقامتگاه بوم گردی — پایه تمام اقدامات بعدی.

۳–۵

ماه سوم تا پنجم — پیگیری مجوزها

درخواست مجوز از میراث فرهنگی، بازدید کارشناسان و دریافت مجوزهای تکمیلی.

۴–۶

ماه چهارم تا ششم — درخواست وام

ارائه طرح توجیهی به بانک و پیگیری تسهیلات (هم‌زمان با فرآیند مجوز).

۵–۱۰

ماه پنجم تا دهم — ساخت یا بازسازی

اجرای عملیات ساختمانی، تأسیسات و محوطه‌سازی.

۱۰–۱۲

ماه دهم تا دوازدهم — تجهیز و راه‌اندازی

خرید تجهیزات، استخدام نیرو، راه‌اندازی تبلیغات و پذیرش اولین مسافران.

سوالات متداول درباره راه اندازی اقامتگاه بوم گردی

📊
گزارش تحلیلی رایگان — راه‌اندازی اقامتگاه بوم گردی
مراحل اجرا · مجوز · وام · چک لیست · ۱۴۰۵
رایگان 🎁

این گزارش تحلیلی اختصاصی شامل مراحل کامل راه اندازی، راهنمای اخذ مجوز از میراث فرهنگی، شرایط وام بانکی و چک لیست گام‌به‌گام پروژه است.

۱۲ مرحله
گام‌های اجرایی
چک لیست
کامل و قابل استفاده
رایگان
بدون هزینه

مشاوره رایگان راه اندازی اقامتگاه بوم گردی

سوالی درباره مراحل راه اندازی اقامتگاه بوم گردی، مجوز، وام یا طرح توجیهی دارید؟ همین حالا با مهندس خلیلیان در تماس باشید:
